我院异地扩建工程10月份项目进度

发布时间:2013年11月1日 预览:13737

我院异地扩建工程10月份项目进度

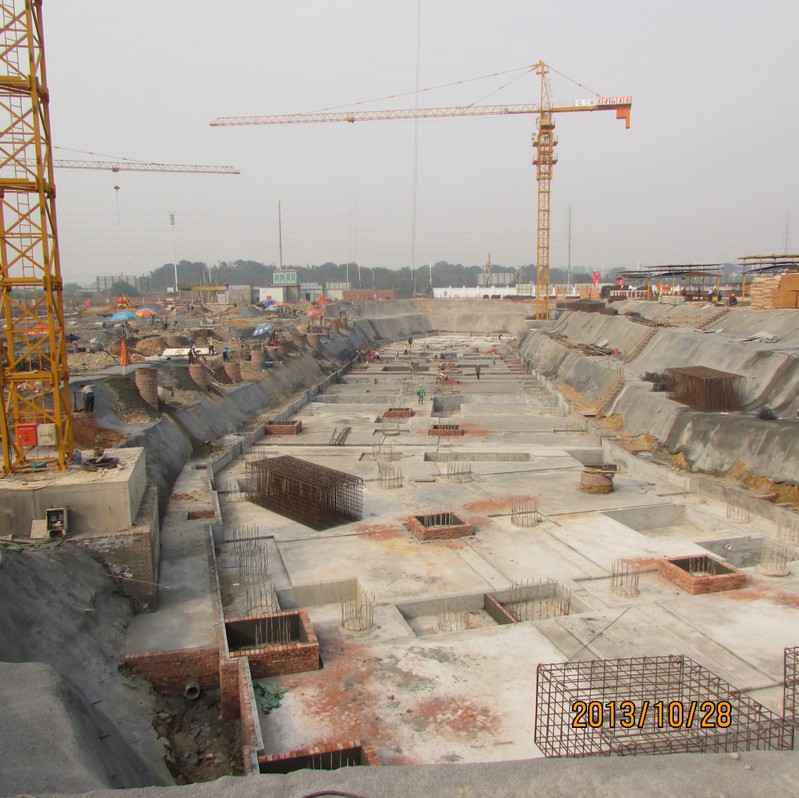

    10月份,我院异地扩建一期工程项目已完成住院大楼桩基开挖及扩底,钢筋笼制作,混凝土浇筑,坑基土方挖运及检平,凿桩头,砖砌地模及抹灰。门诊医技大楼400个桩基已开挖,钢筋笼制作已完成,300个桩基已浇筑混凝土,已完成1/4土方挖运及检平工作,砖砌地模及抹灰工作已开始进行。二期工程项目已开始场地平整工作。预计下月项目将完成住院大楼底板垫层,底板防水及保护层,承台钢筋笼制作,桩基检测及验收,底板钢筋绑扎,底板砼浇筑,-2层墙、柱钢筋绑扎、支模及砼浇筑;完成门诊医技大楼桩基开挖机扩底,桩基砼浇筑,挖运土方及检平,凿桩头,砌砖地模及抹灰,底板垫层、防水剂保护层,承台钢筋笼制作,桩基检测及验收。
